屋頂漏水怎麼查?先分排水、節點、穿透與防水層

屋頂漏水不要只看室內天花板哪裡滴水,也不要一開始就把答案定成「整面多塗一層」。比較可靠的起點,是先記錄降雨與出水時間,再把屋頂分成排水與積水、女兒牆/轉角/收頭、管線與設備穿透,以及防水層/裂縫四類區域。室內出水點只是水路的其中一端,原始入口可能在別的位置。

快速答案:先查四類區域,再決定修補範圍

屋頂漏水常同時涉及「水能不能排走」與「防水系統在哪個節點失去連續性」。內政部建築研究所的防水研究把設計、材料與施工作為一整套問題處理;美國能源部的屋頂水分管理資料也特別列出屋頂交接與穿透部位。這些資料支持一個保守原則:不要只依一處室內水痕或一條表面裂縫就決定修法。

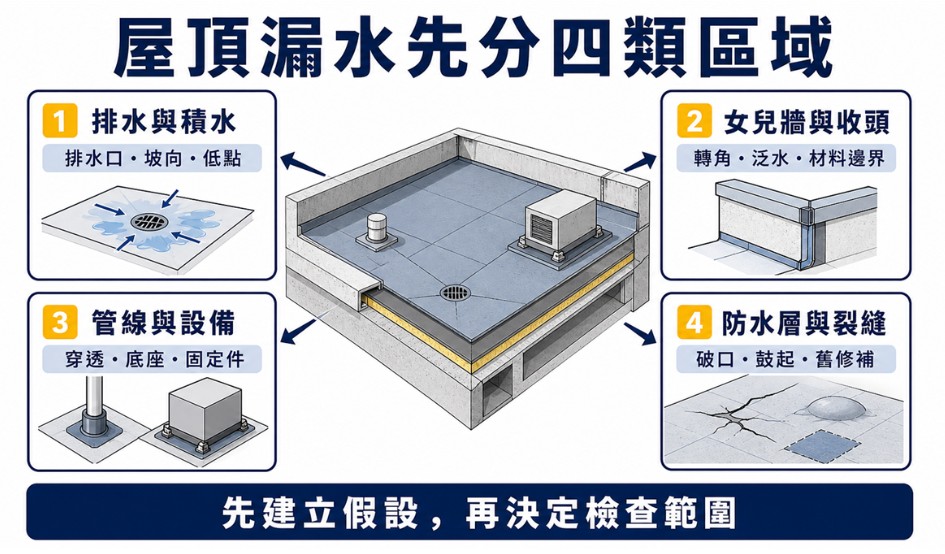

可以先建立四個待驗證方向:

  1. 排水口、集水溝、坡向與積水。
  2. 女兒牆、平立面轉角、泛水與材料收頭。
  3. 水塔、管線、通氣管、設備底座或後加支架的穿透部位。
  4. 防水層的裂縫、鼓起、剝離、破口與舊修補交接。

四個方向不是銓治工程已確認的固定檢測 SOP,也不能取代現場構造與材料判讀。

方向一:排水口、坡向與積水

屋頂防水不是只靠表面材料阻擋所有水分,也要讓雨水依設計路徑流向集水與落水系統。桃園市政府的公有建築施工參考資料,把屋頂洩水坡向、集水溝、落水頭高低差與落水管通暢列為同一組施工檢查;其目標是讓水順利排走,而不是停留在局部低點。

現場可留意:

  • 雨停後是否仍有明顯積水,積水集中在哪個低點。
  • 排水口周邊是否有落葉、泥沙、塗料、膠材或其他異物。
  • 集水溝與屋面是否存在局部反坡、凹陷或高低差。
  • 水痕是否總在大雨、連續降雨或排水量較大時出現。

積水不等於已證明防水層破損,但它會延長水接觸節點與材料的時間,也可能讓原本只在特定條件下出現的問題變得明顯。住戶不要自行封住排水口或長時間蓄水測試,以免讓水進入其他區域或影響樓下住戶。

方向二:女兒牆、轉角、泛水與收頭

平面屋頂與女兒牆交接的位置,同時涉及結構轉折、材料變形、排水與防水層由水平面轉向立面的連續性。除了看表面是否有裂縫,也要理解防水層如何上翻、在哪裡固定或結束,以及保護層、壓頂或其他材料是否讓水有機會進入交接後方。

不能因看到牆角一條裂縫,就直接把它寫成唯一入口。裂縫可能是線索,也可能只是表面層的變化;需要把裂縫位置、雨打方向、附近積水、女兒牆頂部與過去修補範圍一起對照。

方向三:管線、設備底座與後加穿透

屋頂常有水塔、通氣管、冷氣或其他管線、太陽光電、招牌、爬梯與設備底座。這些設施可能穿越防水層,或透過固定件改變原有屋面。美國能源部 Building Science Education 指出,屋頂穿透與屋牆交接是需要重點管理的水路節點;其泛水與防水材料必須和整個屋頂系統整合,而不是只在孔洞外圍補一圈材料。

檢查時可對照:

  • 設備是原建物就有,還是漏水前後才新增或移位。
  • 底座、支架或螺栓周圍是否有裂縫、鬆動或不同材料交接。
  • 管線周邊的防水收頭是否完整,過去是否反覆補膠。
  • 水痕是否與某次鑽孔、安裝、拆除或屋頂工程後開始同步。

這些線索只能協助縮小範圍;沒有設備圖、施工紀錄與現場檢查時,不應把某一座水塔、管線或支架直接指定為漏水責任來源。

方向四:防水層、裂縫與舊修補交接

防水層表面若出現龜裂、鼓起、剝離、破口、粉化或局部補丁,都是值得記錄的異常。但修繕判斷不能只看「裂得多不多」,還要知道原材料種類、基面狀態、層與層之間是否黏結、邊界如何收頭,以及局部修補能不能和既有系統連續銜接。

若屋面被隔熱磚、保護層、設備或多次加做材料覆蓋,可見表面未必就是實際防水層。此時若只在最上層重複塗刷,可能沒有處理到下方空鼓、水分或失效的交接位置。

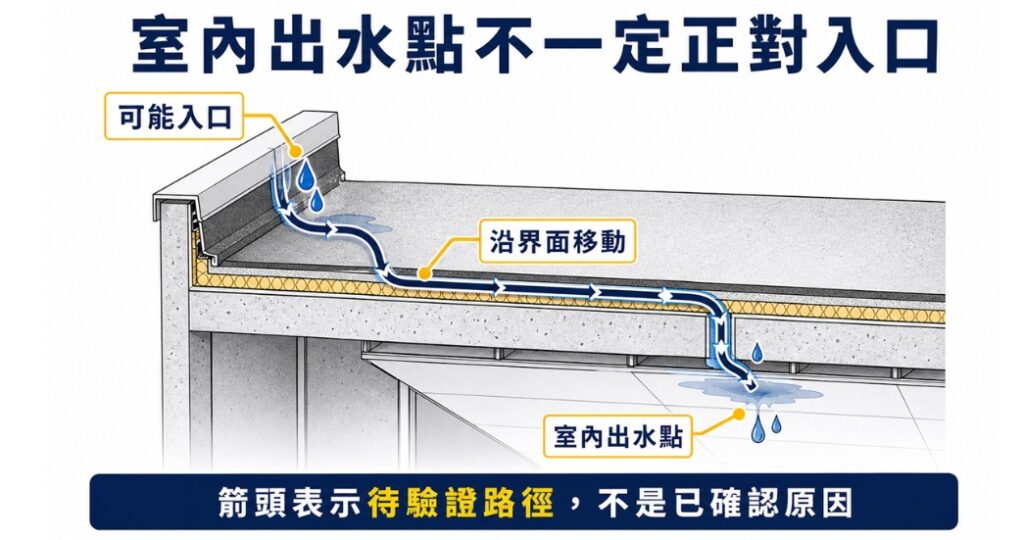

為什麼室內出水點可能不等於屋頂入口?

水進入屋頂系統後,可能沿著防水層下方、保護層、裂縫、管線周邊或結構界面移動,最後在較低處、接縫或室內既有裂縫顯現。因此,室內天花板看到的第一個水點,可能接近入口,也可能只是水最後離開構造的位置。

判讀時要分開三件事:

  • 室外哪個節點有進水可能。
  • 水在材料或構造中可能經過哪些界面。
  • 室內水痕最早從哪裡出現、如何擴大與停止。

把室內水痕垂直往上投影,只能形成一個初步檢查區,不足以單獨指定修補點。若要安排分段灑水、排水測試或其他檢查,應先定義每一段要驗證的假設、觀察時間與停止條件,避免多個區域同時受水而失去判讀價值。

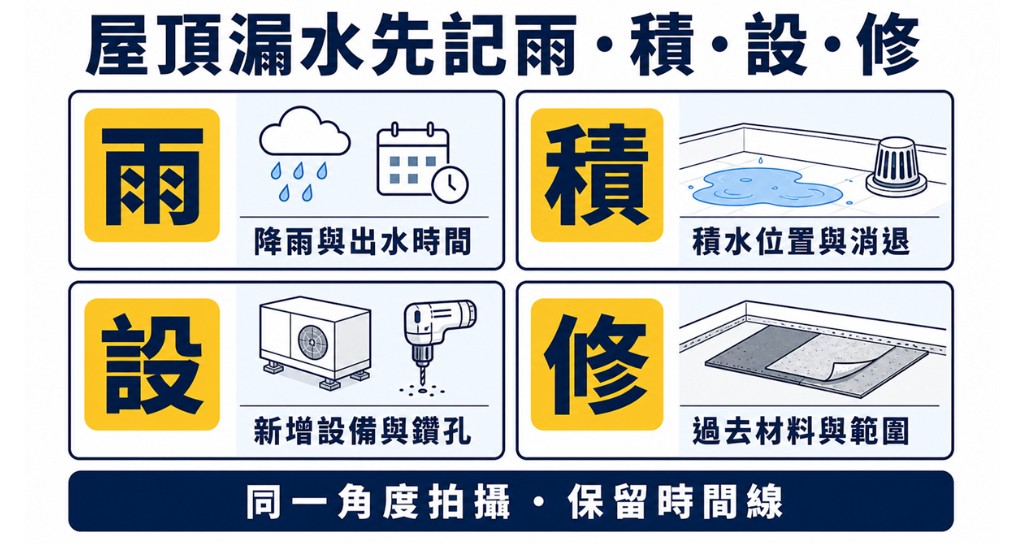

用「雨、積、設、修」整理四組線索

雨:什麼雨才會出現?

記錄開始下雨、第一次見水、最明顯狀態與雨停時間。分清短時強雨、連續降雨、迎風雨,並記錄雨停後水痕是立刻停止、延遲擴大,還是隔一段時間才出現。這些時間差是比「每次都漏」更可比較的線索。

積:屋頂哪裡排不掉?

若能從合法、安全且不需靠近邊緣的位置觀察,記錄雨後積水範圍、排水口位置與消退時間。不要在濕滑屋頂行走,也不要為了測試而堵住排水口。

設:最近加了什麼設備?

整理水塔、太陽光電、冷氣、天線、招牌、管線、爬梯與其他底座的安裝或移動時間。提供施工前後照片、設備位置與鑽孔區域,比只說「屋頂有很多設備」更有用。

修:過去修了哪一層、哪一區?

保存材料名稱、施工日期、範圍圖、照片、契約或驗收紀錄;不知道材料時可以描述顏色、表面與施工方式,不要自行猜成 PU、壓克力或其他系統。也要記錄修後哪種雨不再漏、哪種條件仍會復發。

「雨、積、設、修」是本篇編輯用紀錄框架,不是銓治工程已確認的問診表或固定檢測流程。

住戶可以先做什麼?哪些事不要自己做?

可以先做的室內與資料整理
  • 拍攝室內天花板全景、第一個出水點近照與水痕擴大方向。
  • 在同一角度記錄下雨前、下雨中、雨停後與乾燥後的變化。
  • 標記屋頂設備、排水口與室內水痕的大致相對位置,不需要自行精密測量。
  • 整理過去屋頂施工、設備安裝、補漏與復發的時間線。
  • 若為公寓大樓公共屋頂,先保留照片並通知管委會或管理單位共同記錄。
不建議自行進行的檢查
  • 不在下雨中或雨後自行登上濕滑屋頂。
  • 不跨越女兒牆、採光罩、鐵皮、設備底座或沒有護欄的邊緣。
  • 不自行堵住排水、長時間蓄水或多區同時灑水。
  • 不隨意割開、敲除或掀起不明防水層與保護層。
  • 水接近燈具、配電、線路或設備時,先避開現場並尋求適當協助。

勞動部職安署的高處作業安全資料提醒,雨後屋頂需防範濕滑墜落,屋頂與採光罩等區域也要先確認承載與防墜條件。該文件原本針對冷氣安裝維修,但「不要在無護欄、無掛點或濕滑條件下冒險作業」同樣適合作為住戶的保守安全界線。

局部補還是全面重做?先看五個判斷面

不能只靠坪數、屋齡或一處水痕決定。專業評估至少要回答:

  1. 範圍:異常是單一節點、局部區域,還是多區與多個室內點同時出現。
  2. 基面:既有層是否穩固、乾燥、可清理與可黏結,是否存在廣泛空鼓或含水。
  3. 材料:原防水系統與過去補丁是否可辨識,新材料能否相容與連續銜接。
  4. 節點:落水口、女兒牆、穿透與收頭能否在局部範圍內完整處理。
  5. 排水:漏水是否同時伴隨坡向、集水、排水量或設備配置問題。

當問題範圍明確、既有層穩定、材料可辨識,而且局部處理能重新建立連續收頭時,才有評估局部修補的基礎。若多處失效、既有層鬆動或含水、材料與施工範圍不明,或排水與多個節點都需要調整,則可能要擴大處理範圍。這是決策方向,不是遠端施工結論;實際做法仍待現場與技術審閱。

剛做過防水為什麼還可能漏?

「新做」只能描述時間,不能證明所有水路都已被處理。可能需要再核對:

  • 施工範圍是否包含真正進水的上游節點。
  • 女兒牆、落水口、管線與設備底座的收頭是否納入。
  • 新舊材料交接是否連續,基面與下層水分是否適合施工。
  • 施工後是否又新增設備、鑽孔或固定件。
  • 室內水痕是否其實來自外牆、管線或其他非屋頂水源。
  • 驗收時是否有可追溯的範圍圖、照片、測試條件與異常紀錄。

不要只在原水痕正上方反覆補材料。先把上一次修了哪裡、沒修哪裡,以及復發所需的雨勢與時間差整理出來,才能判斷是原範圍失效、邊界漏接,還是另一條水路。

專業檢查至少應交代哪些資訊?
  • 本次可安全接近與無法接近的屋頂區域。
  • 排水口、坡向、積水、女兒牆、穿透與防水層分別看到哪些現象。
  • 哪些現象支持目前假設,哪些來源仍未排除。
  • 若要測試,每一段驗證什麼、觀察多久、何時停止,以及如何避免影響其他住戶。
  • 建議處理範圍如何對應水路與節點證據,而不只是提供一個材料名稱。
  • 完成後要保留哪些施工範圍、照片、材料、測試與驗收紀錄。

這份清單是文章整理的「應交代資訊」,不代表銓治工程已確認會提供固定儀器、固定測試或特定格式報告;實際服務仍待品牌與技術確認

常見問題

只有大雨或連續下雨才漏,是排水問題嗎?

排水量與積水值得優先檢查,但不能只用「大雨才漏」就定案。強風雨可能同時讓更多水到達女兒牆、穿透或收頭,連續降雨也可能讓水在材料層累積後才顯現。

天花板滴水正上方就是屋頂破損嗎?

不一定。它可以作為初步檢查區,但水可能沿界面、裂縫或管線周邊移動。需要結合屋頂節點、降雨時間與水痕擴大方向判讀。

熱顯像可以直接找到屋頂哪裡破嗎?

熱顯像可協助觀察表面溫差分布,不能直接看見防水層下方完整水路,也不能單獨證明某條裂縫或補丁就是入口。仍需和降雨、構造、材料與其他檢查互相驗證,可延伸閱讀 A01「熱顯像抓漏原理與限制」。

屋頂有太陽光電或水塔,能直接判定是設備造成嗎?

不能。設備位置、安裝時間、固定方式與穿透部位是重要線索,但仍需確認其與防水層、底座、排水和水痕時間是否對應,不應只因設備存在就指定責任。

詢問前要準備哪些資料?

準備室內全景、第一個出水點、降雨與雨停時間、屋頂排水與設備概況、最近新增設備、過去修繕範圍及復發條件。請遮蔽門牌、住戶姓名與其他不必要個資。

雙北屋頂漏水,可先提供雨天、設備與修繕紀錄

銓治工程目前以台北市、新北市漏水問題為主要服務方向。透過 LINE 詢問時,可提供室內水痕全景與近照、開始漏水與雨停時間、屋頂是否有水塔/太陽光電/管線/設備底座,以及過去做過哪些防水或設備工程。這些資料不能取代現場檢查,但有助於先把排水、節點、穿透與防水層分開建立假設。

加入銓治工程 LINE,提供屋頂漏水資料
